der Bau
Bestattungshaus Annabell Wandelt
Bau-Tag Nummer 1

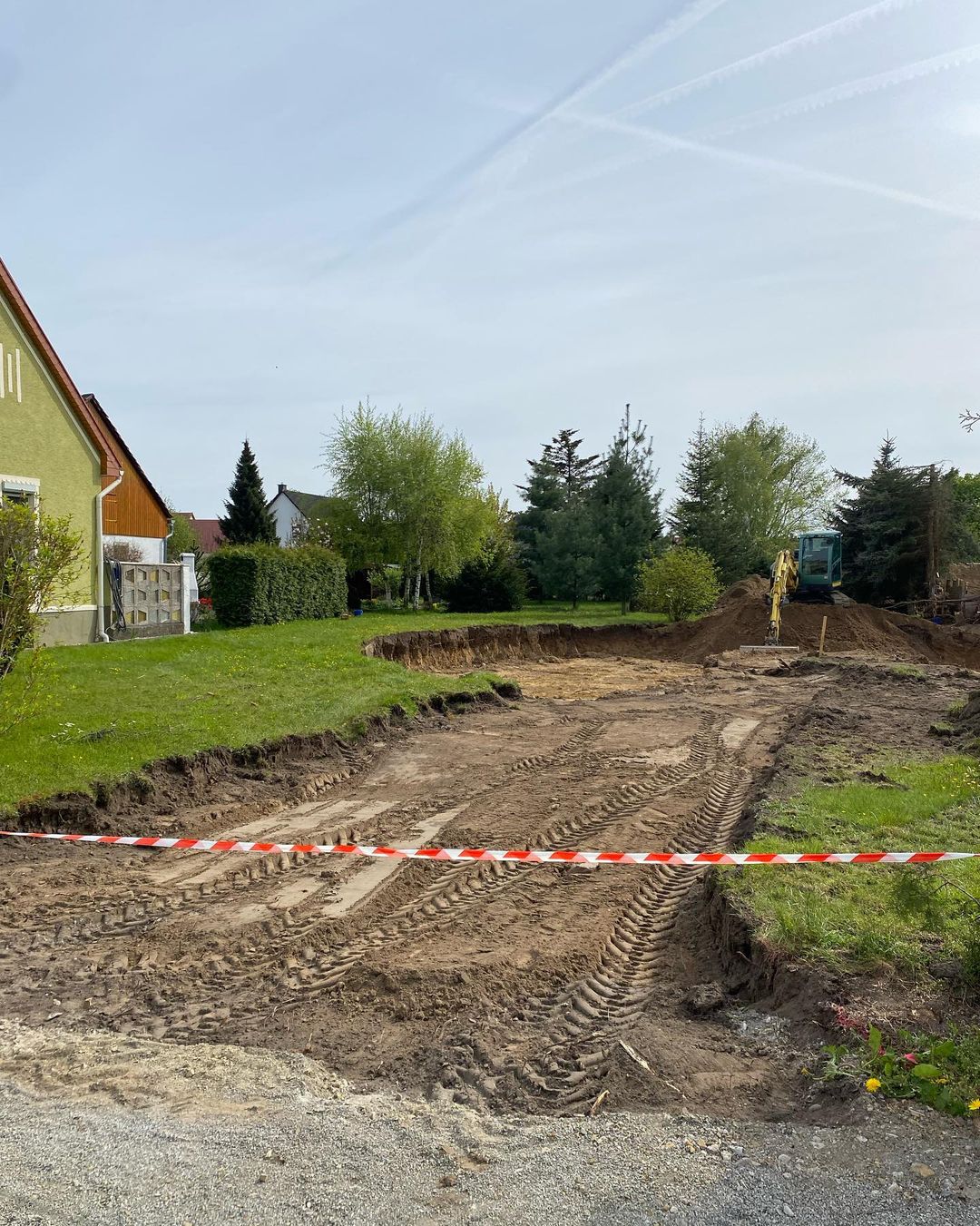

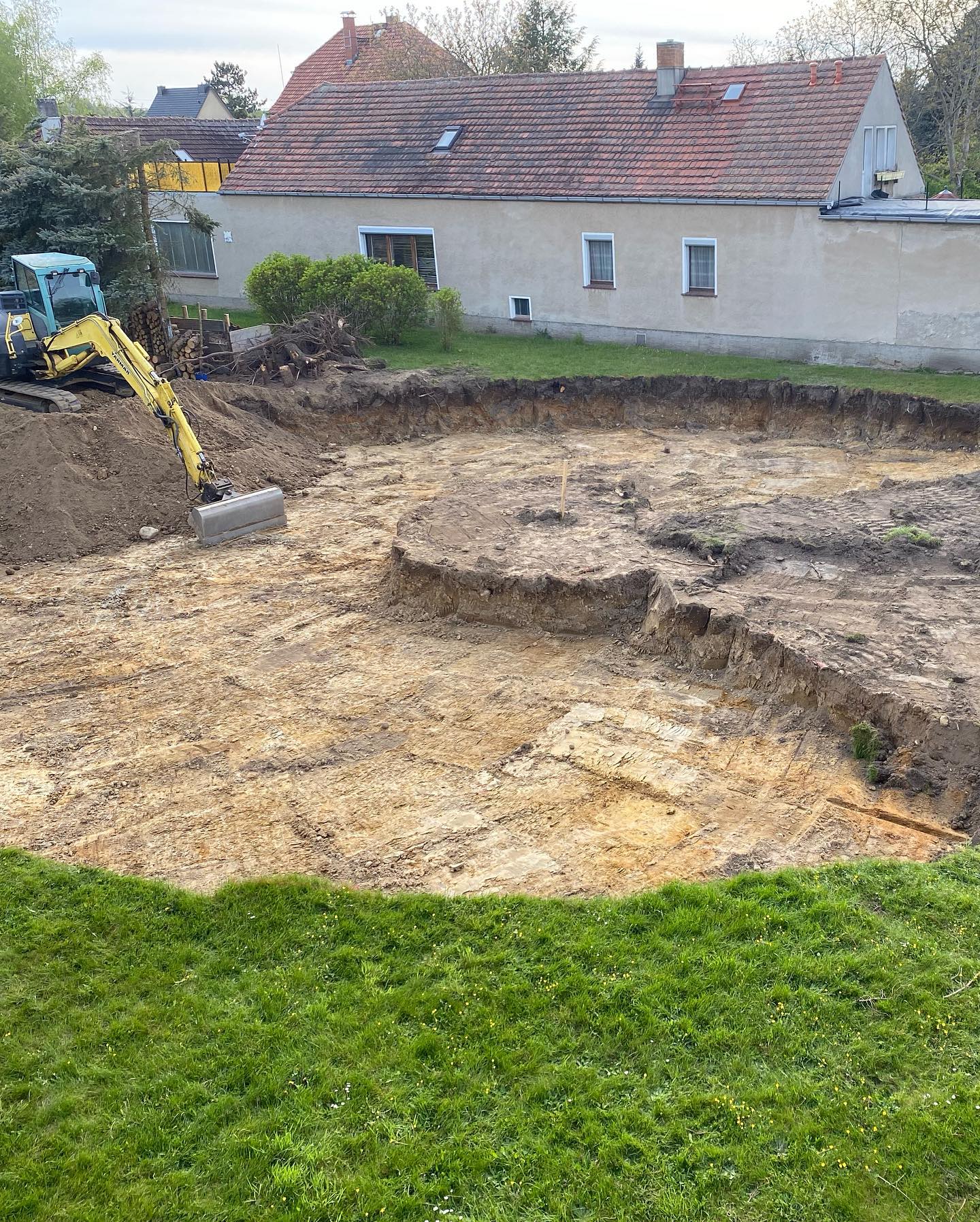

Heute ging es endlich los, bei sonnigem Wetter rollten die Bagger auf das Grundstück und die Firma "Schierack Bau GmbH" aus Cunnewitz begann mit dem Aushub der Erde. Stück für Stück halte ich Sie nun auf dem Laufenden!
Bau-Tag Nummer 36

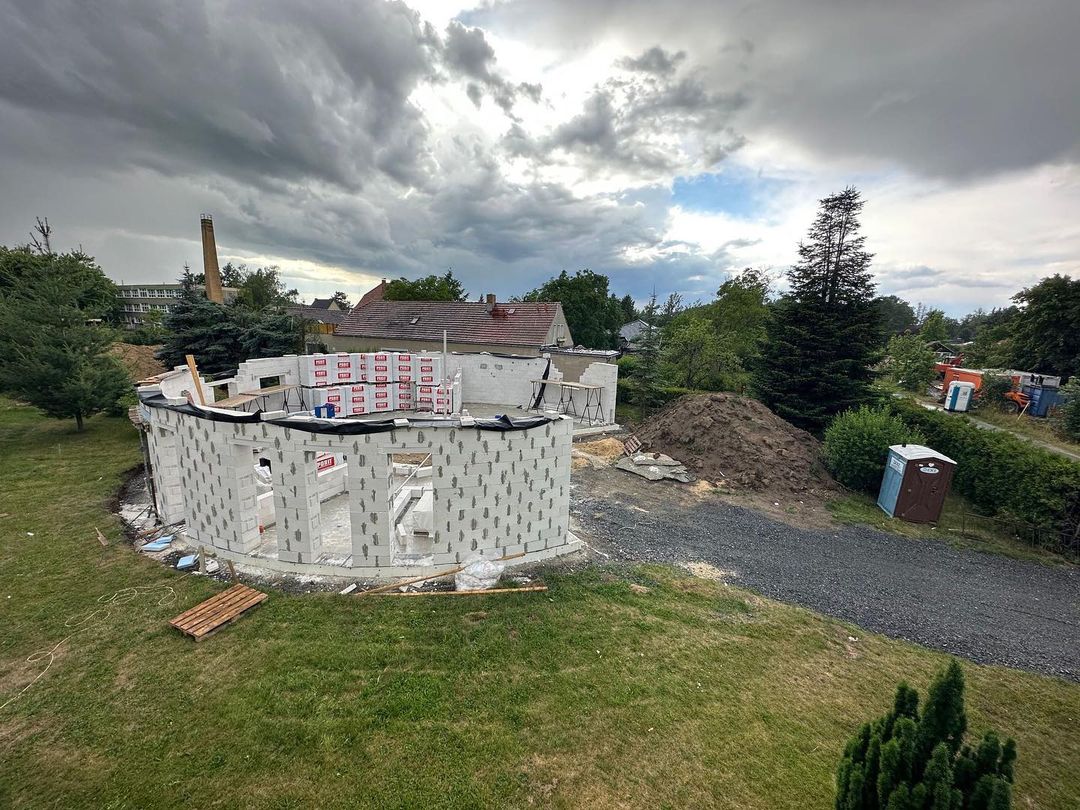

Knapp zwei Monate ist es schon her, als der erste Spatenstich hier auf der Baustelle gemacht wurde. In dieser Zeit ist schon einiges passiert und das Bestattungshaus nimmt langsam Gestalt an!

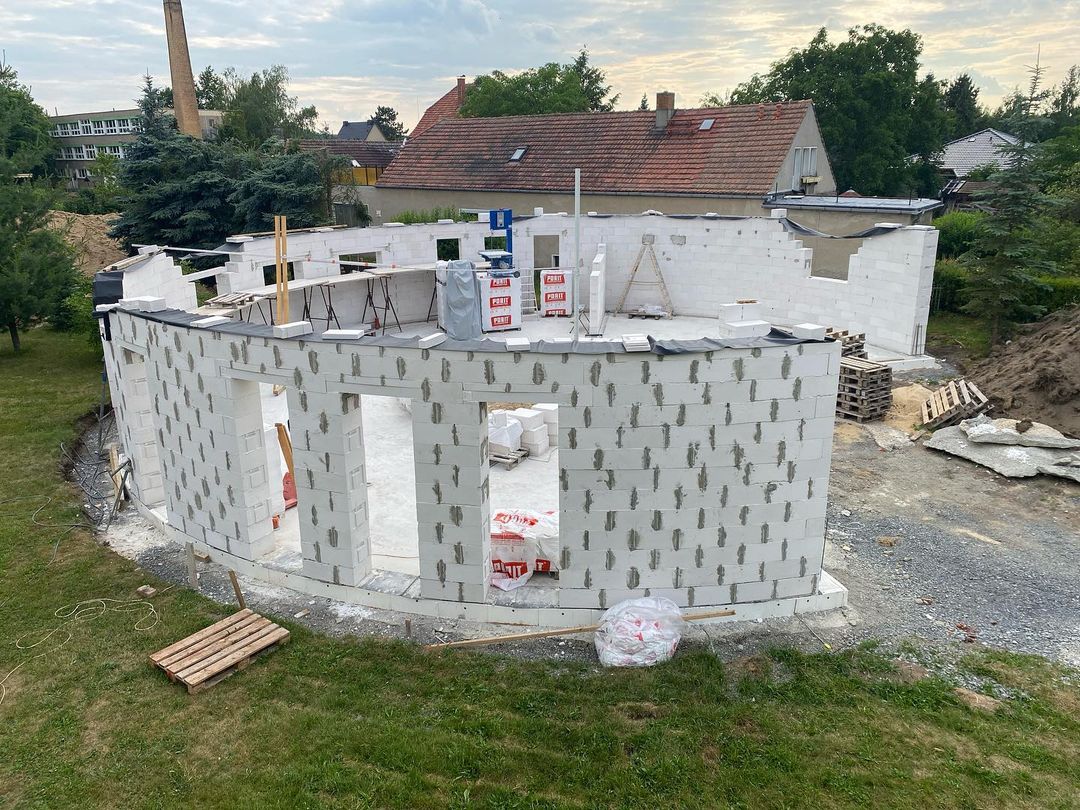

Für mich ein tolles Gefühl, denn nun sieht man es nicht mehr nur auf irgendwelchen Zeichnungen auf einem Blatt Papier, sondern man hat es live vor Augen, kann es anfassen und man sieht, für was man die letzten Monate geplant und gearbeitet hat. Nun müssen noch die Innenwände gemauert werden und als nächstes kommt dann der Dachstuhl!
Seid gespannt…
Richtfest, 29. August 2023

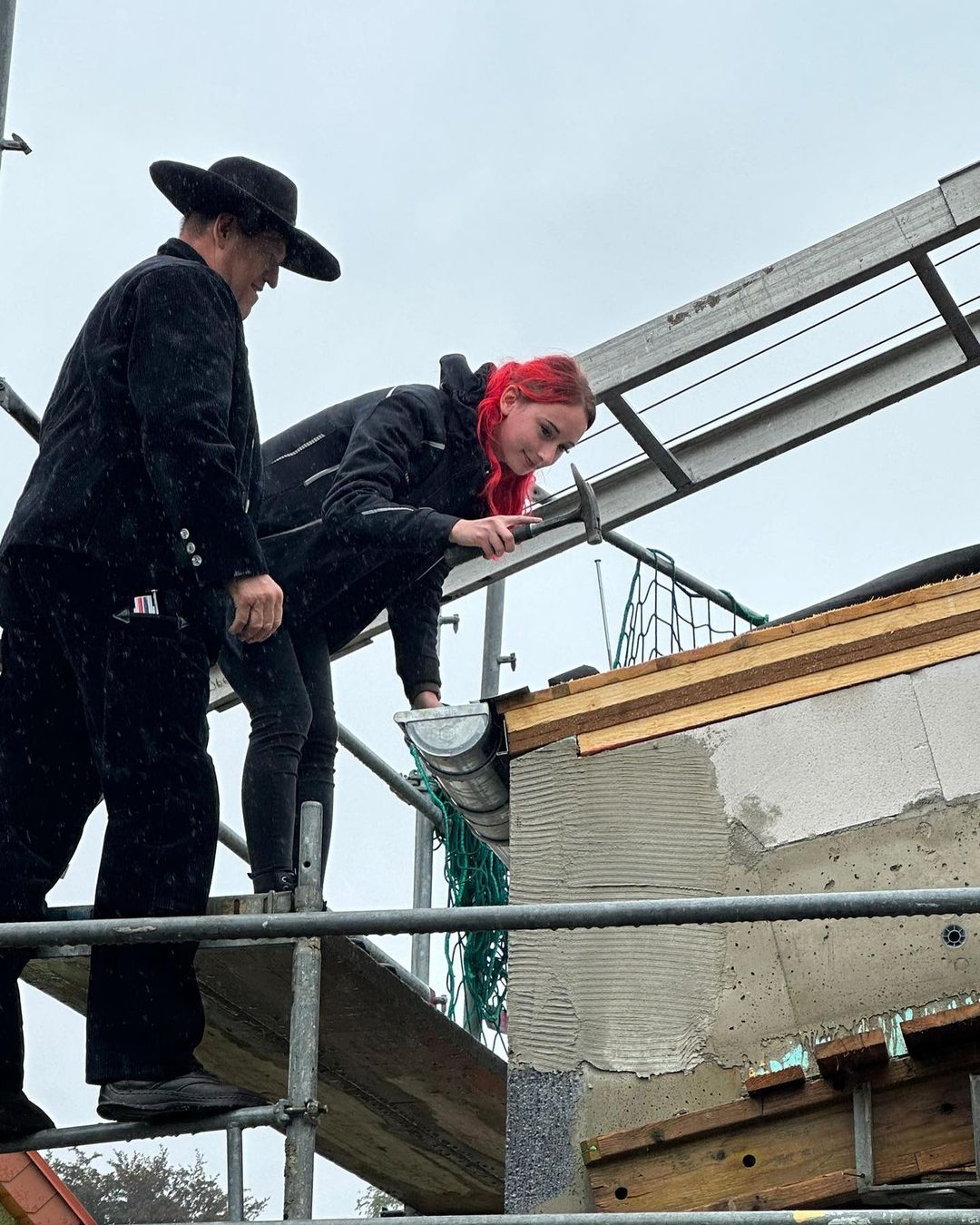

Am Dienstag, den 29. August 2023 war es nun endlich soweit - das Richtfest wurde zelebriert! Gefeiert wird dies, sobald der Dachstuhl auf dem Bau befestigt ist.
Zuerst sprach der Zimmermann einen Richtspruch, dann sagte die Bauherrin ein paar Worte zu den Gästen. Der Zimmermann zerschlug ein Glas an der Fassade, welches dem Hause Glück bringen soll, danach wurde noch ein Lied gesungen und zu guter letzt der letzte Nagel in den Dachstuhl eingeschlagen.
Dann ging es in den gemütlichen Teil über. Mit all den beteiligten Handwerkern wurde gegrillt, ein Bierchen getrunken und es wurde sich zum aktuellen Stand ausgetauscht.
Am Abend kamen dann noch Freunde, Familie und Bekannte zu Besuch, um den Abend gemütlich ausklingen zu lassen. Es geht voran, jeden Tag sieht man Fortschritte und die Eröffnung rückt immer ein Stückchen näher. Danke nochmal an alle Handwerker, Freunde, Verwandte & Bekannte für diesen Tag.

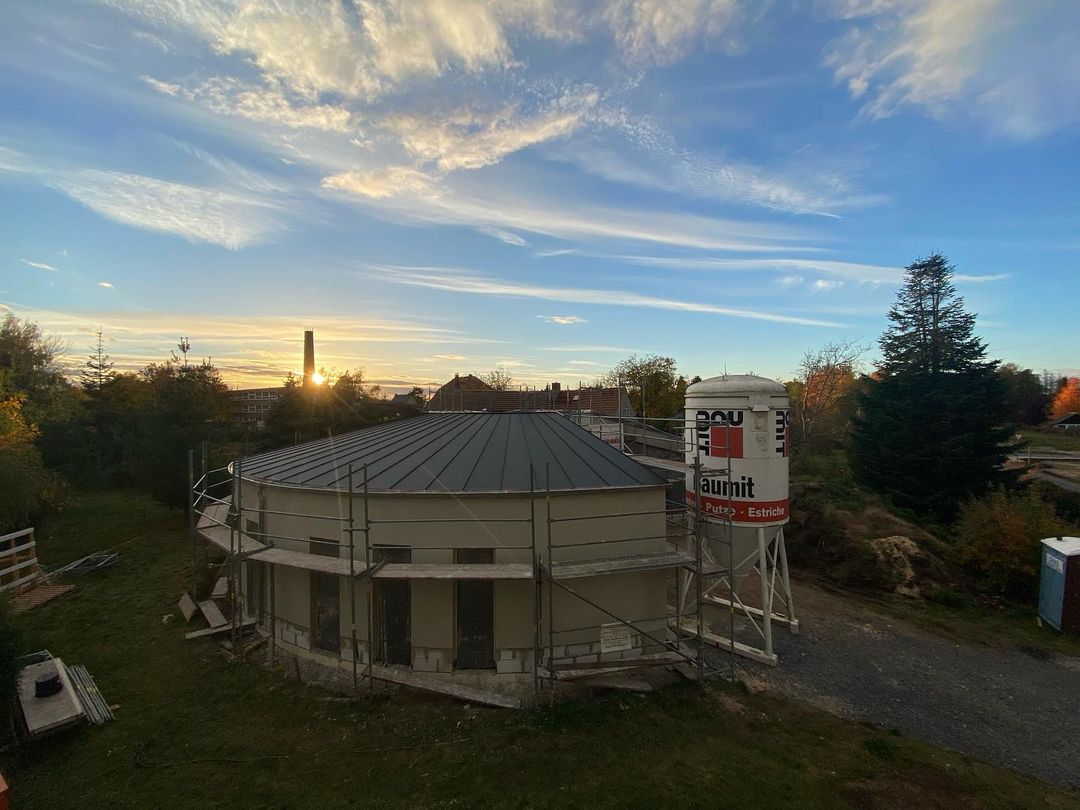

Bau-Tag Nummer: 150

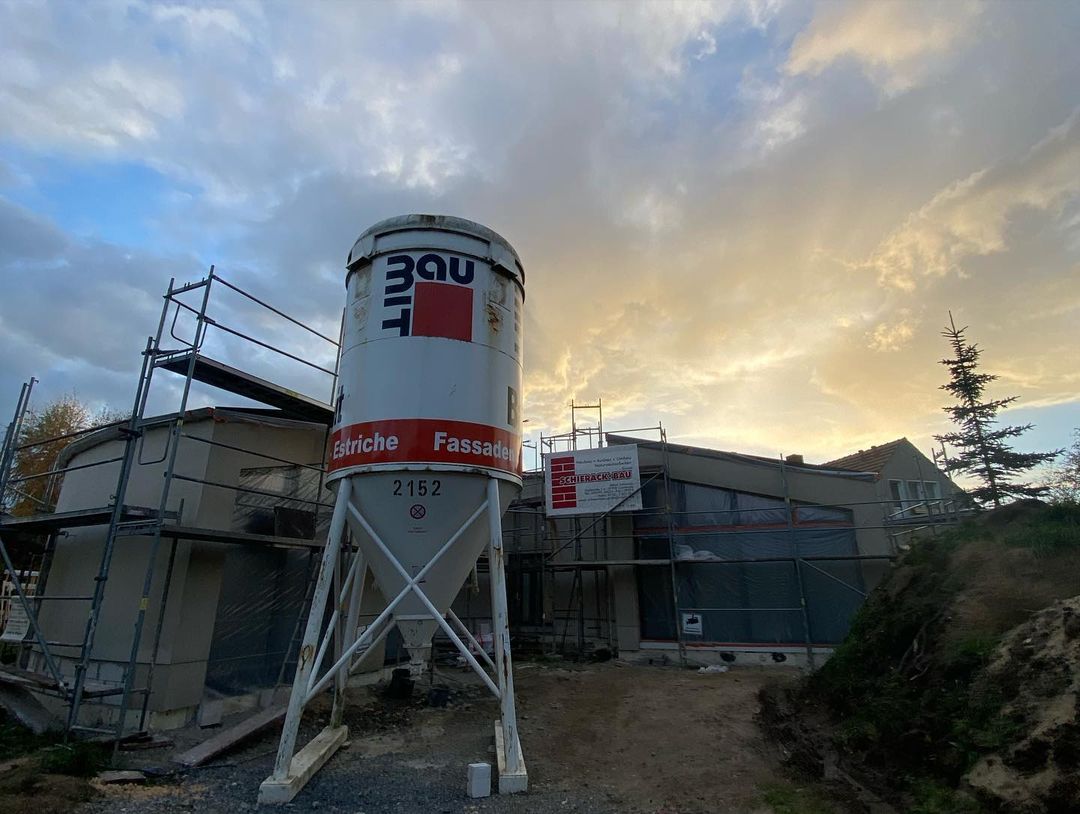

Ein Weilchen war Ruhe hier auf Instagram, doch auf der Baustelle wurde fleißig weitergearbeitet! Der Bau wurde durch die Firma "Schierack-Bau GmbH" @schierackbaugmbh vollständig errichtet. Das Dach wurde durch die "Dachdeckerfirma Scholze NF: Marcel Meixner" aus Radibor komplettiert. Der Außenputz ist fertig und wartet nun auf seinen Farb-Anstrich!

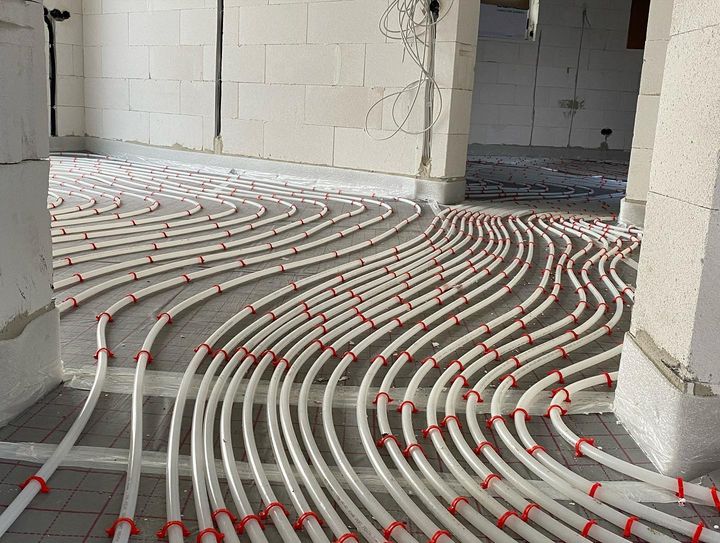

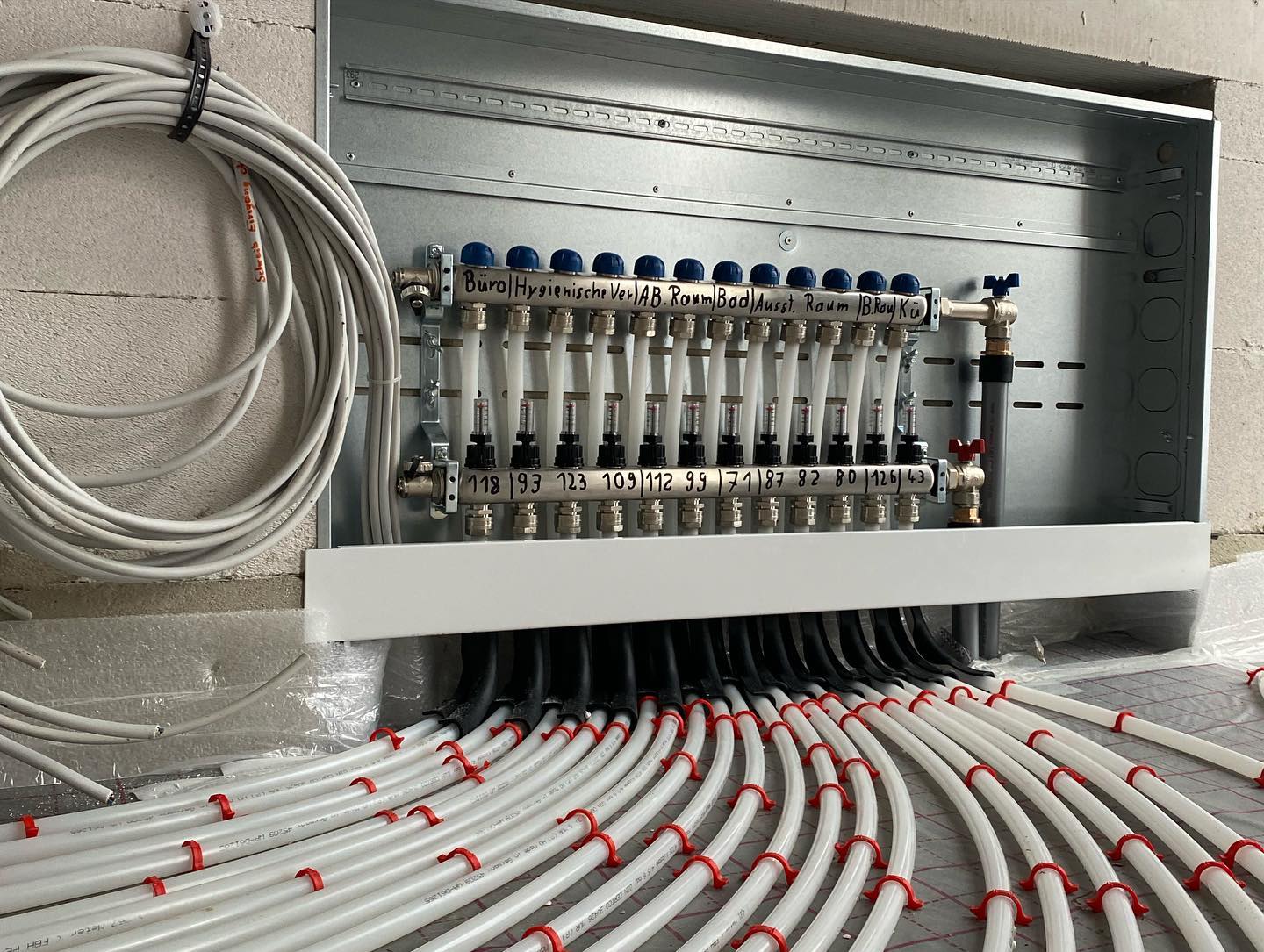

Die Fenster sind eingebaut, die Decken abgehangen. Der Elektriker "Mirtschin Elektro- & Gastroservice" hat fleißig seine Kabel durch das gesamte Gebäude gezogen. Die Firma "Heizungsbauer Gottlöber GmbH & Co.KG" baut gerade die Fußbodenheizung ein. Der Estrich ist auch bereits am trocknen. Man merkt, es ist viel passiert und die Eröffnung rückt immer näher! Im Hintergrund sind wir fleißig am Gestalten der Innenräume, am Designen der Website und vieles mehr...

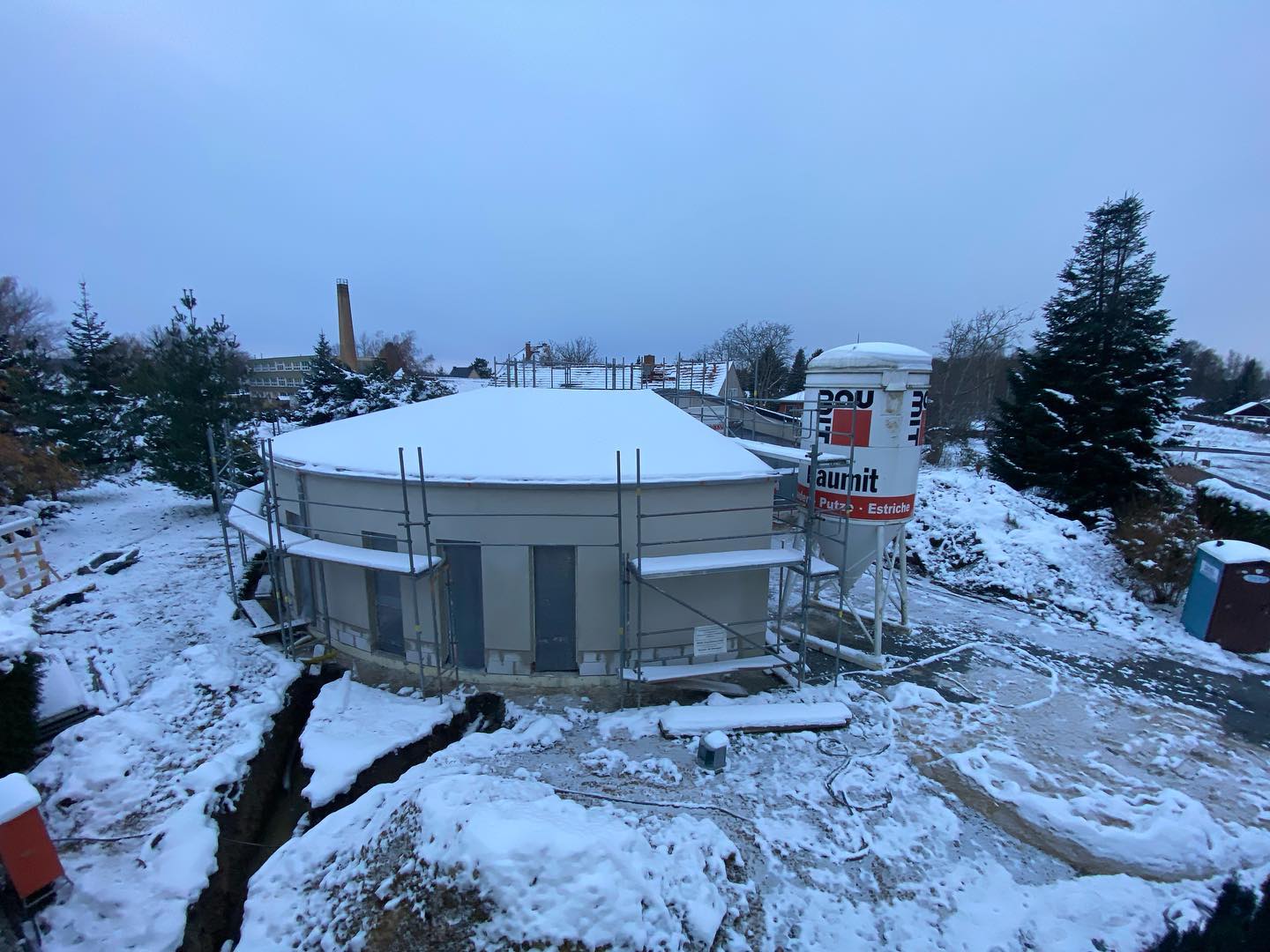

Ich wünsche allen eine schöne, besinnliche Weihnachtszeit!
Ihre Annabell Wandelt

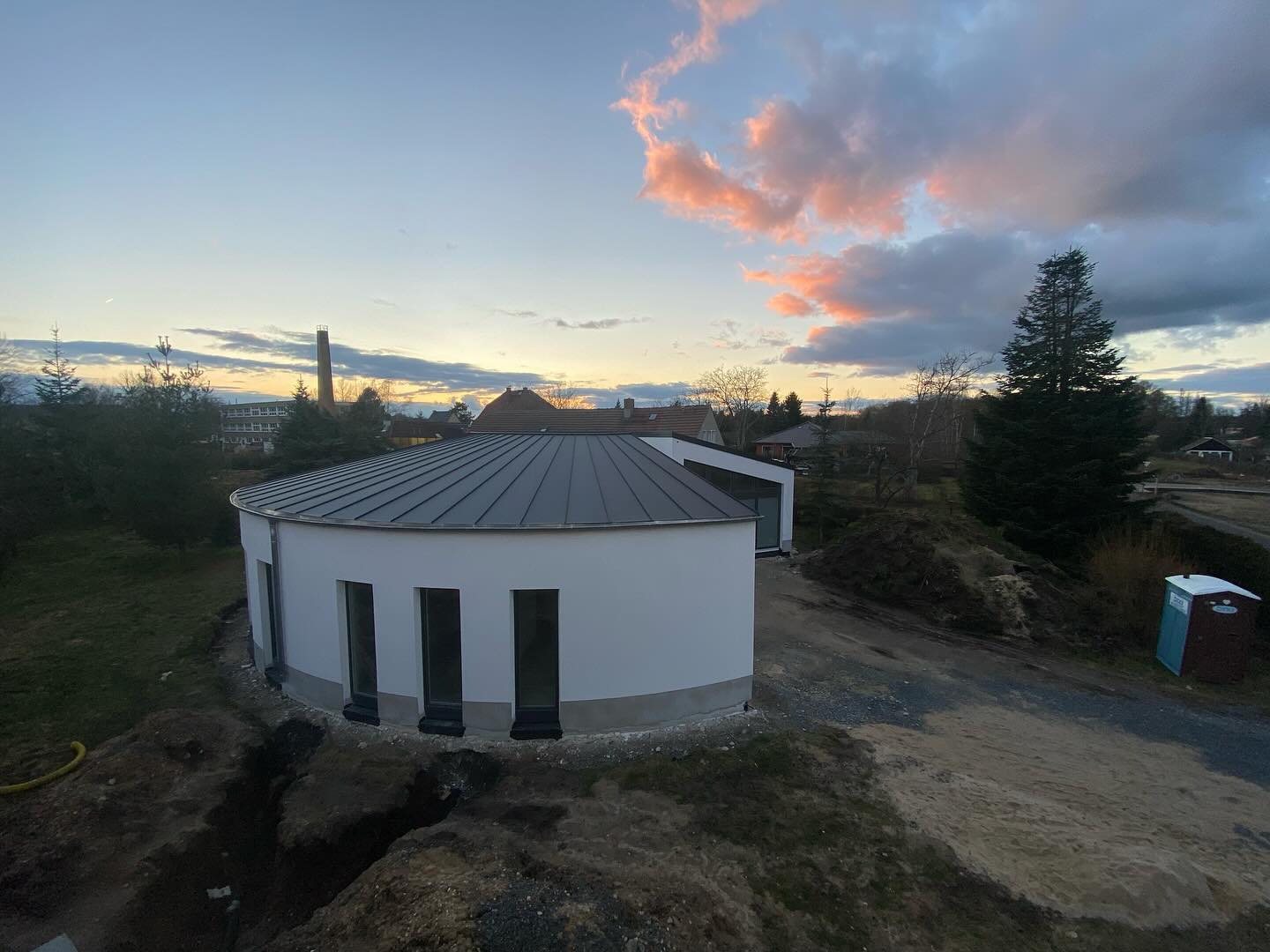

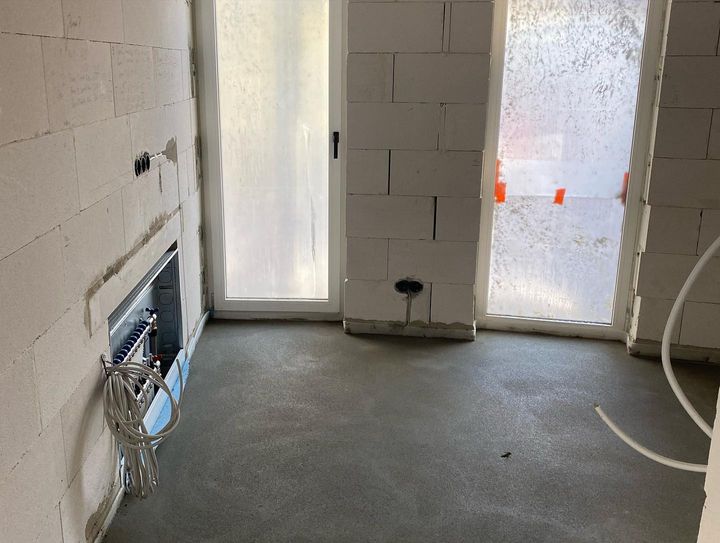

Bau-Tag Nummer: 206

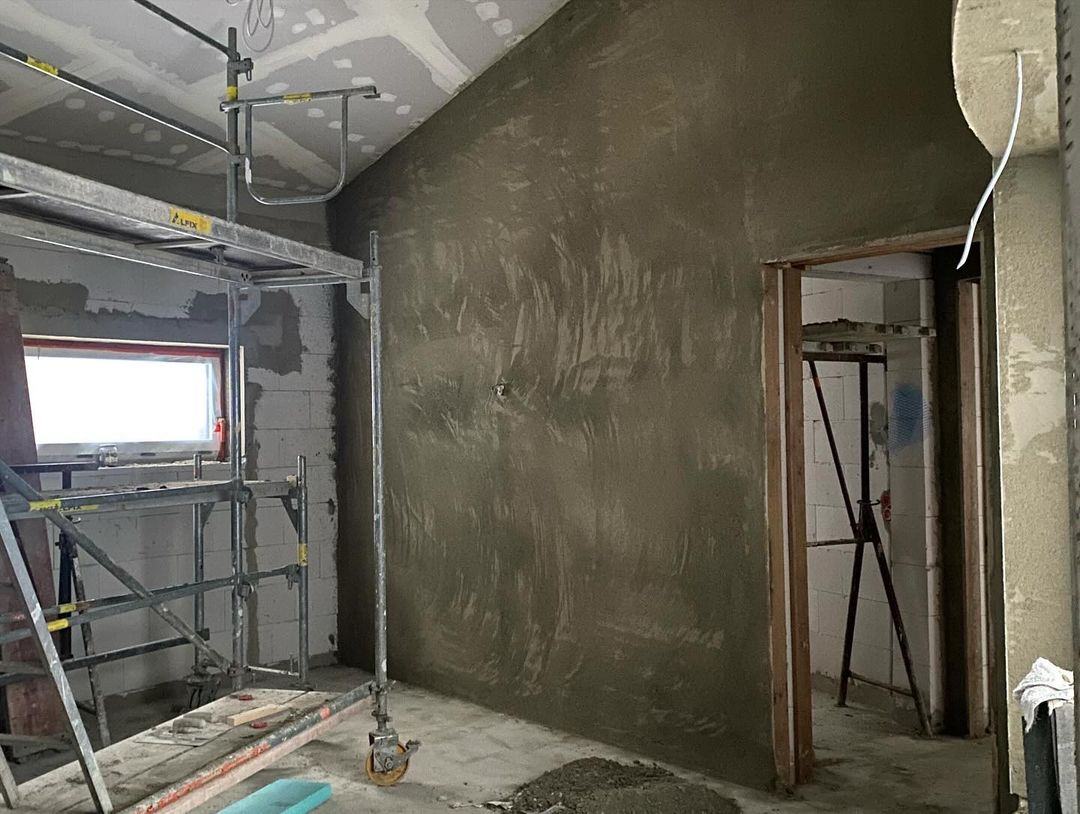

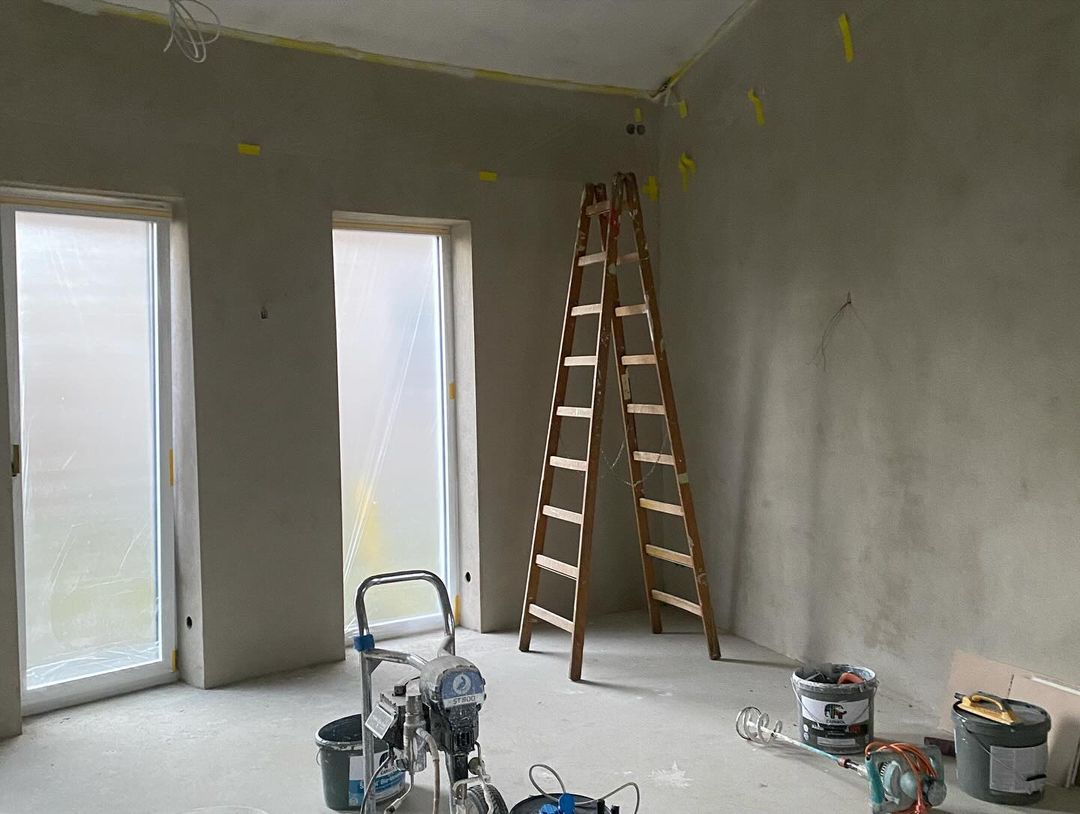

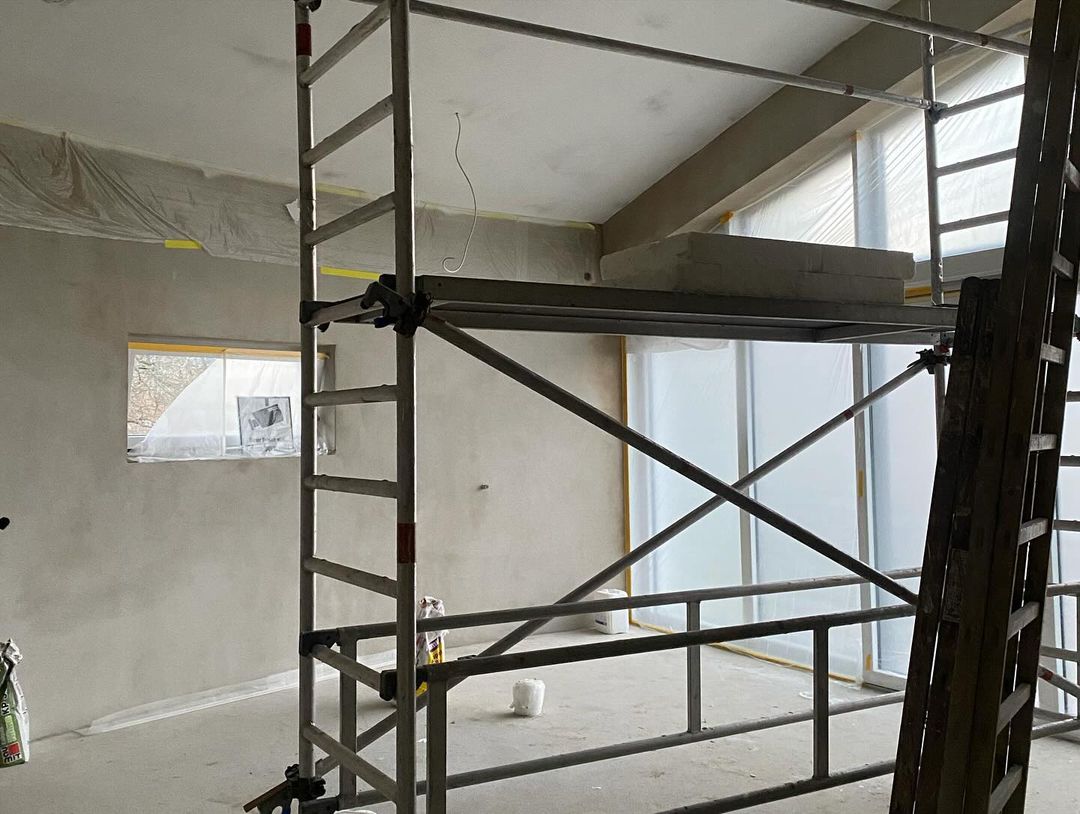

Langsam geht es dem Ende zu, in den vergangenen Wochen ist noch mal einiges passiert "Schierack-Bau GmbH" stellte den Außen- und Innenputz fertig. Nun beginnen die Malerarbeiten durch den "Malermeisterbetrieb Thomas Wierig" aus Luttowitz. (Nein, die Außenfarbe bleibt nicht weiß.🤫).

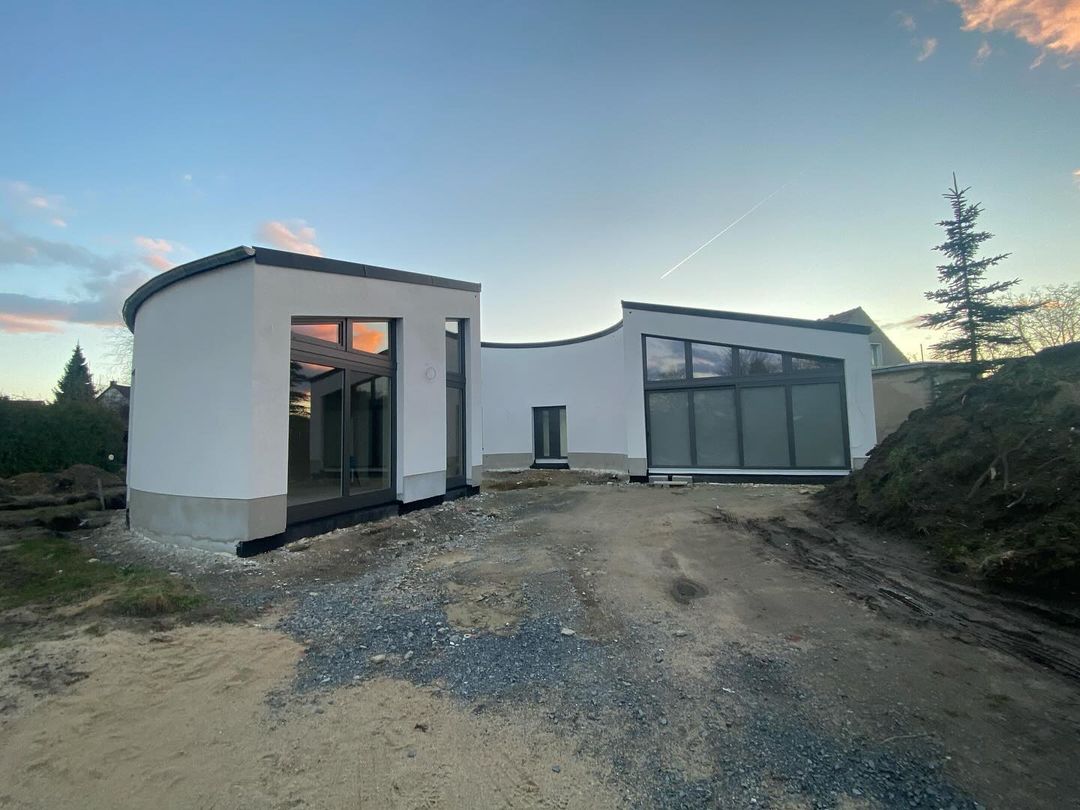

Eine große Tanne auf dem Grundstück musste gefällt werden, damit Parkmöglichkeiten entstehen können - auch da ein Dankeschön an die freiwilligen Helfer! Was die Außenanlage betrifft, geht es die nächsten Tage auch fleißig weiter! Vieles läuft im Hintergrund ab, davon werden immer einmal ein paar Einblicke gezeigt, seid also gespannt!
